Sauberes Wasser
seit über 50 Jahren
Um die Abwasserreinigung gemeinsam und effizient zu lösen, haben sich die luzernischen Gemeinden im Surental bereits 1970 zu einem Gemeindeverband zusammengeschlossen. Seit 1975 reinigt die ARA Surental in der Gemeinde Triengen das Abwasser von zwölf Verbandsgemeinden – und das rund um die Uhr.
Ein rund 45 Kilometer langes Hauptsammelkanalnetz sorgt dafür, dass die Abwässer aus Haushalten, Industrie und Gewerbe zuverlässig und sicher zur Kläranlage geleitet werden.
Neue Lösungen
für neue Anforderungen
Hinter der ARA Surental liegt eine intensive Bauphase. Die Anlage wurde umfassend erweitert, um dem anhaltenden Bevölkerungswachstum im Einzugsgebiet gerecht zu werden und die gesetzlichen Vorgaben zu erfüllen:
- Mehr Kapazität: Mit der fertiggestellten dritten Biologiestrasse wurde die Kapazitätsgrenze der alten Anlage erfolgreich aufgefangen.
- Mehr Umweltschutz: Bis im Sommer 2026 wurde die gesetzlich geforderte vierte Reinigungsstufe zur Elimination von Mikroverunreinigungen (EMV) realisiert.
Im Vorfeld durchgeführte Variantenabklärungen zeigten klar, dass der Ausbau mit einer dritten Biologiestrasse die wirtschaftlichste und sicherste Option ist. Bei ähnlichen Betriebskosten wie andere Varianten sichert sie der Anlage eine deutlich höhere Stabilität und Ausfallsicherheit im täglichen Betrieb.
Eine zusätzliche Reinigungsstufe
Elimination von Mikroverunreinigungen (EMV)

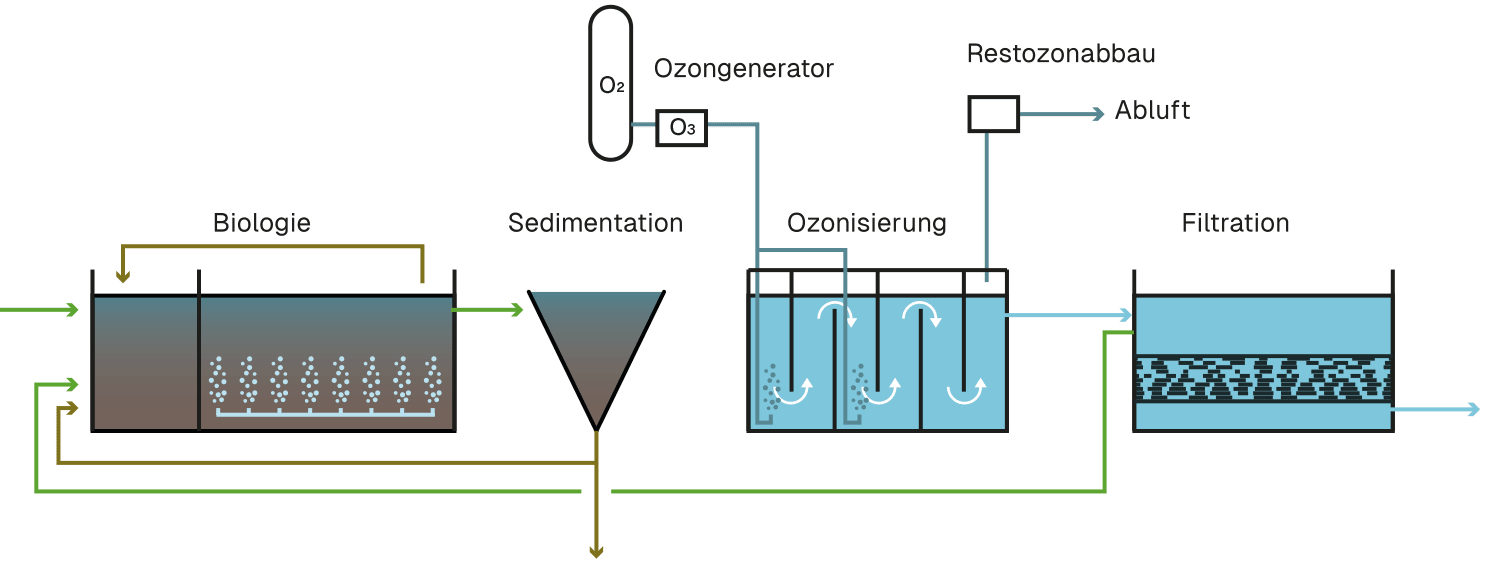

Die ARA reinigt unser verbrauchtes Wasser in mehreren Schritten, um die Umwelt zu schützen. 2026 wurde die biologische Reinigung um eine Ozonisierung zur Elimination von Mikroverunreinigungen (EMV) ergänzt.
Impressionen Erweiterung
2022 – 2026
Nach einer zweijährigen Planungsphase beginnen die Arbeiten mit der Baustelleneinrichtung. Zuerst werden Pfähle gebohrt und betoniert. Sie dienen als stabile Basis für das enorme Gewicht der späteren Wassermassen im Becken. Anschliessend werden Spundwände in den Boden getrieben, die einen sicheren Aushub der Becken ermöglichen.
Nachdem die Pfähle erfolgreich betoniert und die Baugrube durch massive Stahlträger stabilisiert wurde, kann mit dem eigentlichen Fertigaushub begonnen werden. Die Arbeiten auf dem Areal der ARA Surental finden jedoch unter erschwerten Bedingungen statt: Die Beschaffenheit des Untergrunds – geprägt von schwerem und stark lehmigem Boden – stellt das Baustellenteam kontinuierlich vor logistische Herausforderungen und erfordert höchste Präzision.
Dez
2022

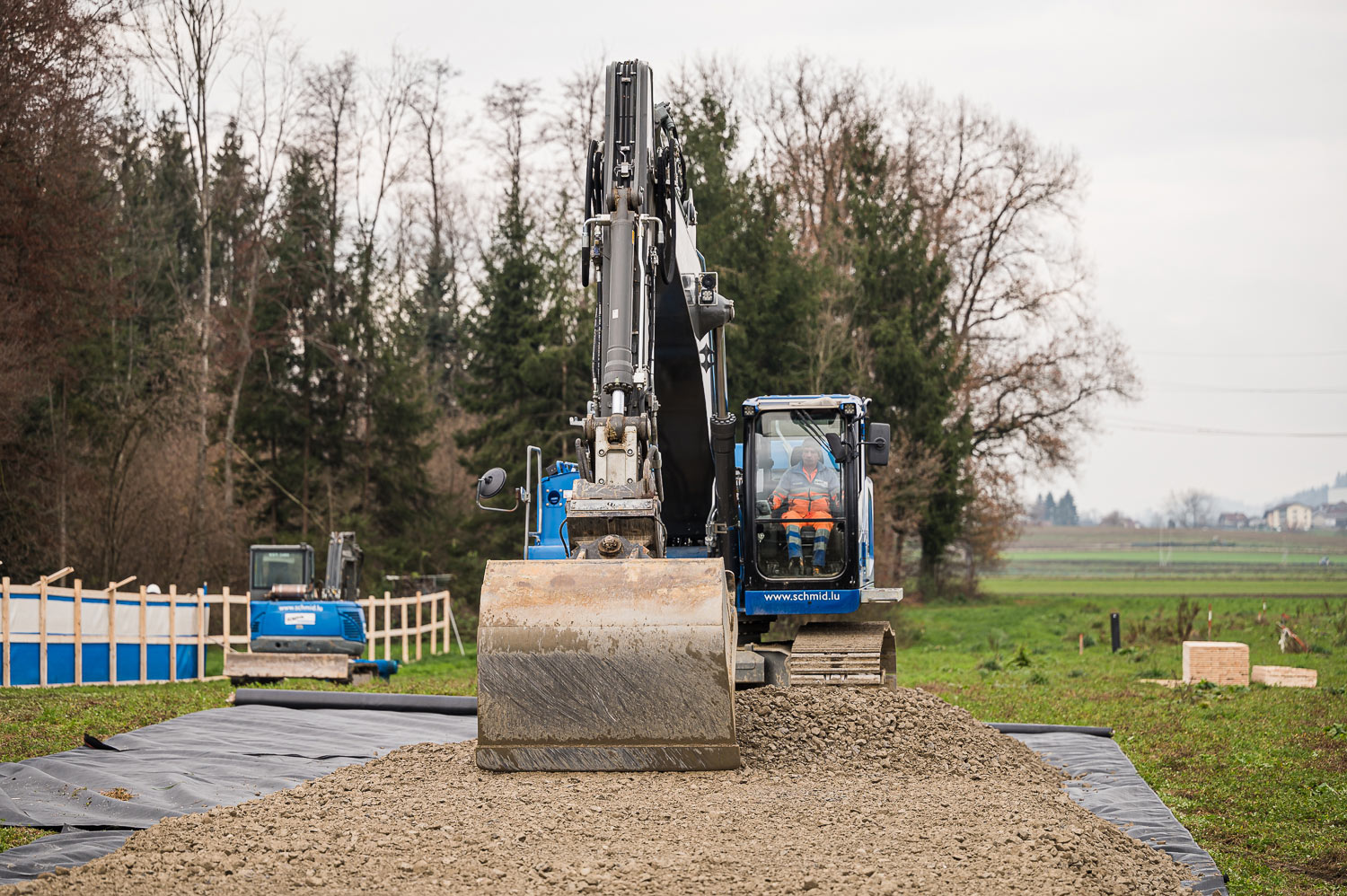

Die Bauarbeiten können beginnen.
Jan
2023

Die massiven Spundwände für die Baugrubensicherung werden geliefert.
Jan
2023
Der erste von insgesamt NN Pfählen wird gebohrt.
Apr
2023

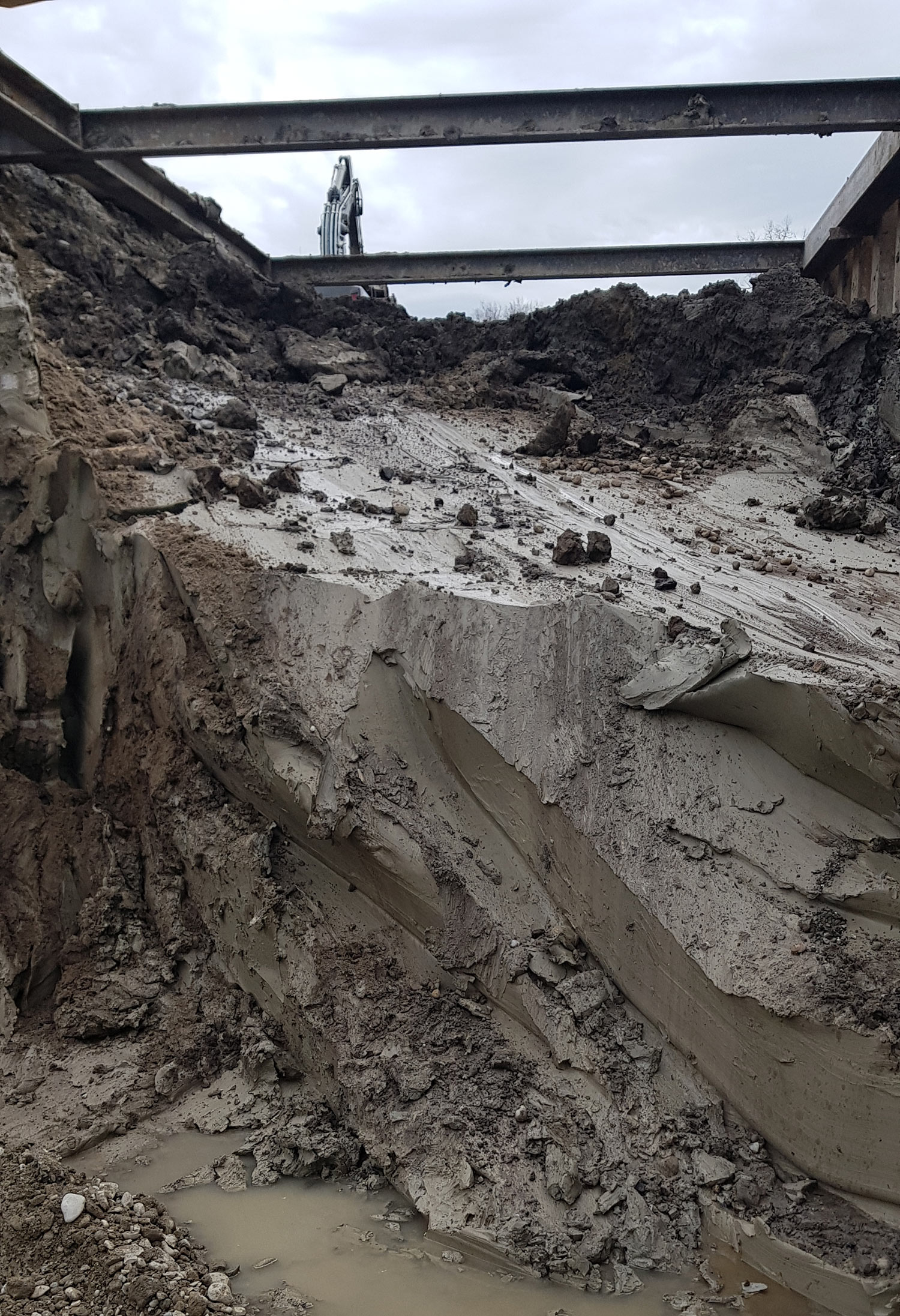

Die Aushubetappe ist im vollen Gang.
Jun
2023

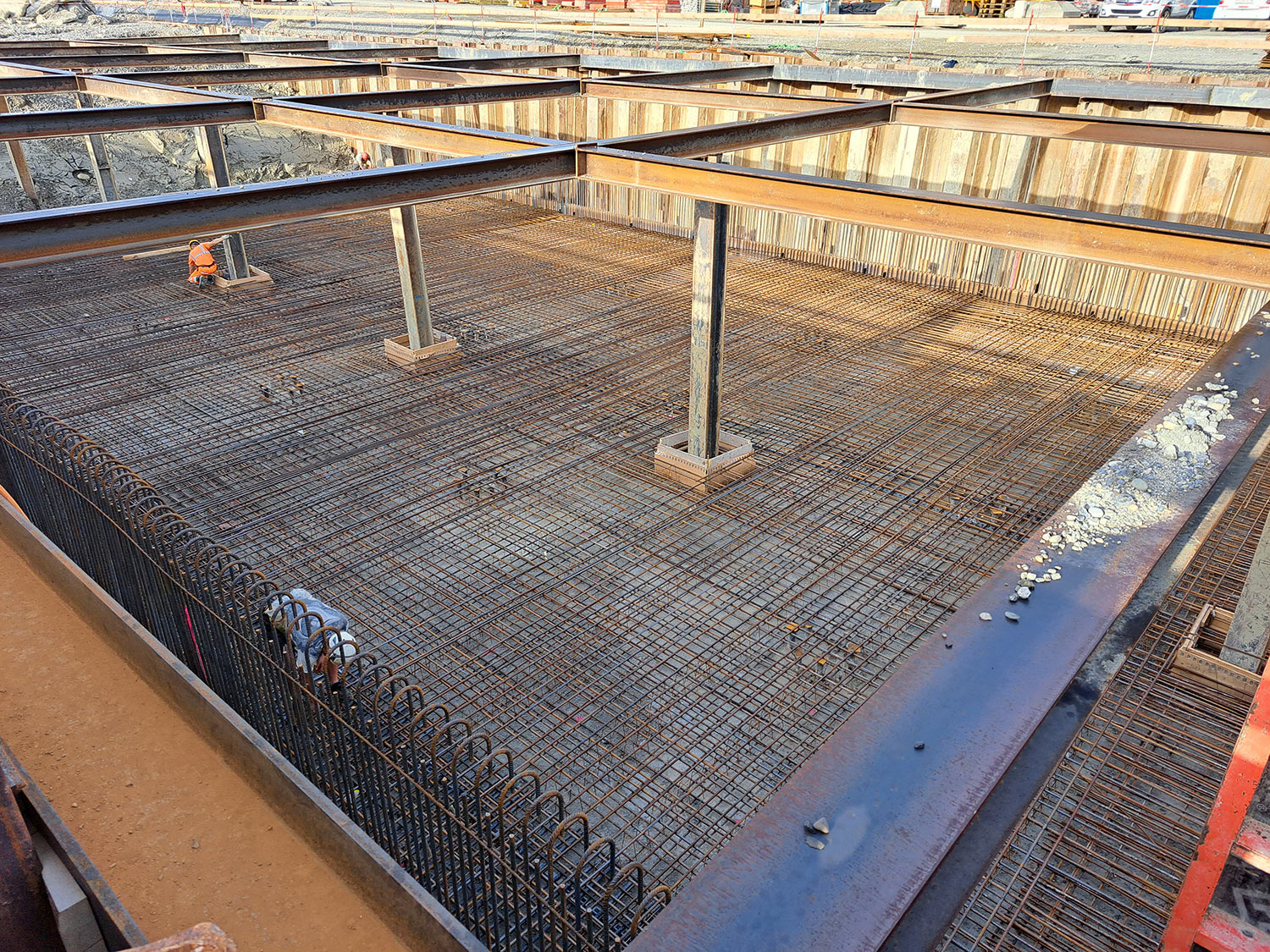

Die Bodenarmierung wird verlegt während gleichzeitig die Aushubarbeiten weitergehen.
Jun
2023
Der Bau der Biostrasse schreitet wie geplant voran. Dabei wird auch auf Details grosser Wert gelegt; sie werden regelmässig geprüft.
Mai
2024
Das Becken der EMV wird getestet und kann erfolgreich abgenommen werden.
Jun
2024

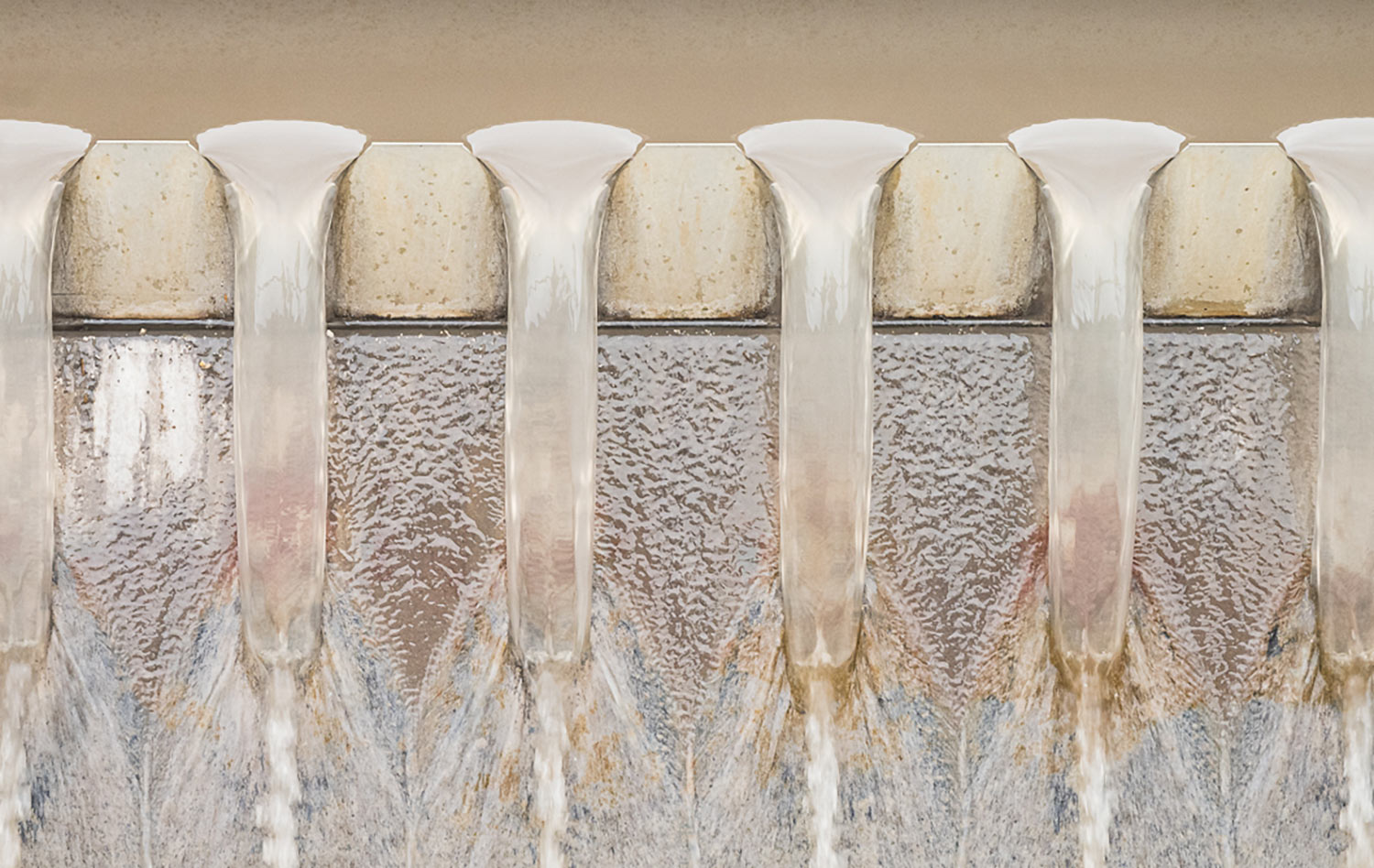

Die 20 Filterdüsenplatten werden eingebaut.
Filterdüsenplatten
Funktion und Zweck
Die Filterdüsenplatten sind das funktionale Fundament der biologischen Nachreinigung nach der Ozonung und garantieren, dass der Filter effizient durchströmt wird, das Filtermaterial an Ort und Stelle bleibt und die biologische Reinigungsschicht regelmässig und beschädigungsfrei sauber gespült werden kann.
Sep
2024

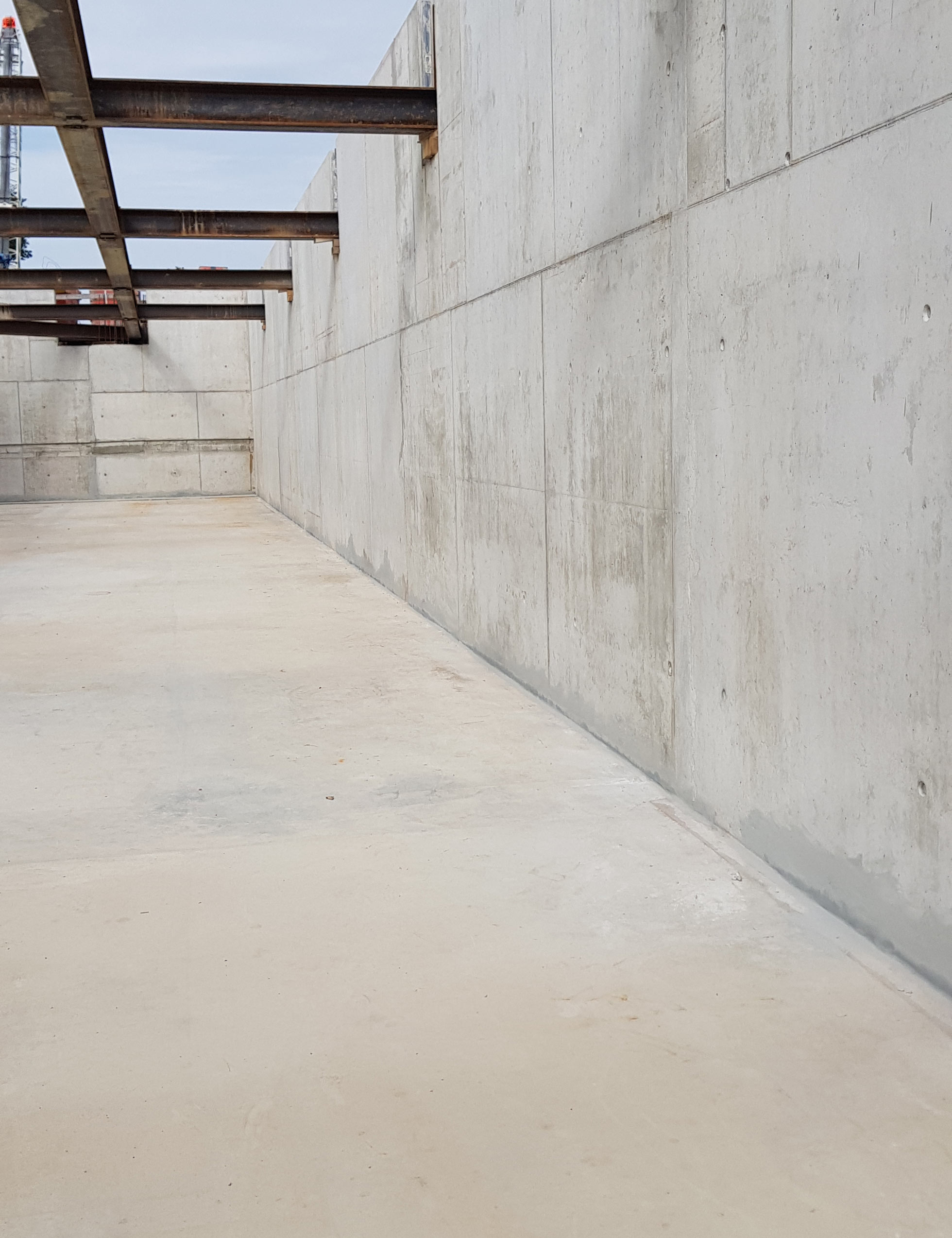

Die Restfeuchtigkeit im Beton wird gemessen.
Sep
2025

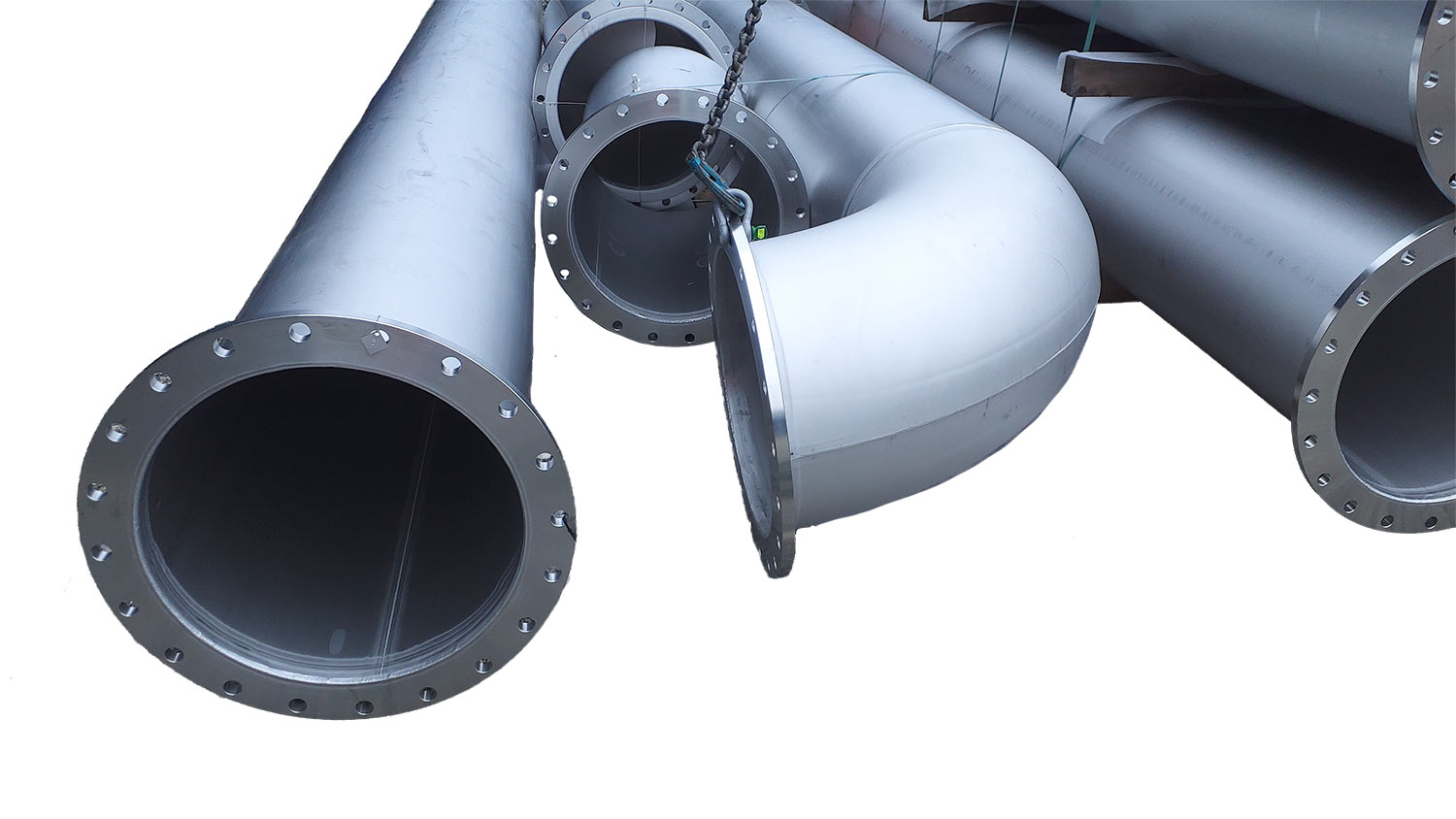

Die massiven Rohre für die Rückführung des sauberen Wassers in die Sure sind bereit zur Montage.
Aug
2026
Die Erweiterung wird erfogreich in Betrieb genommen.
Gemeindeverband

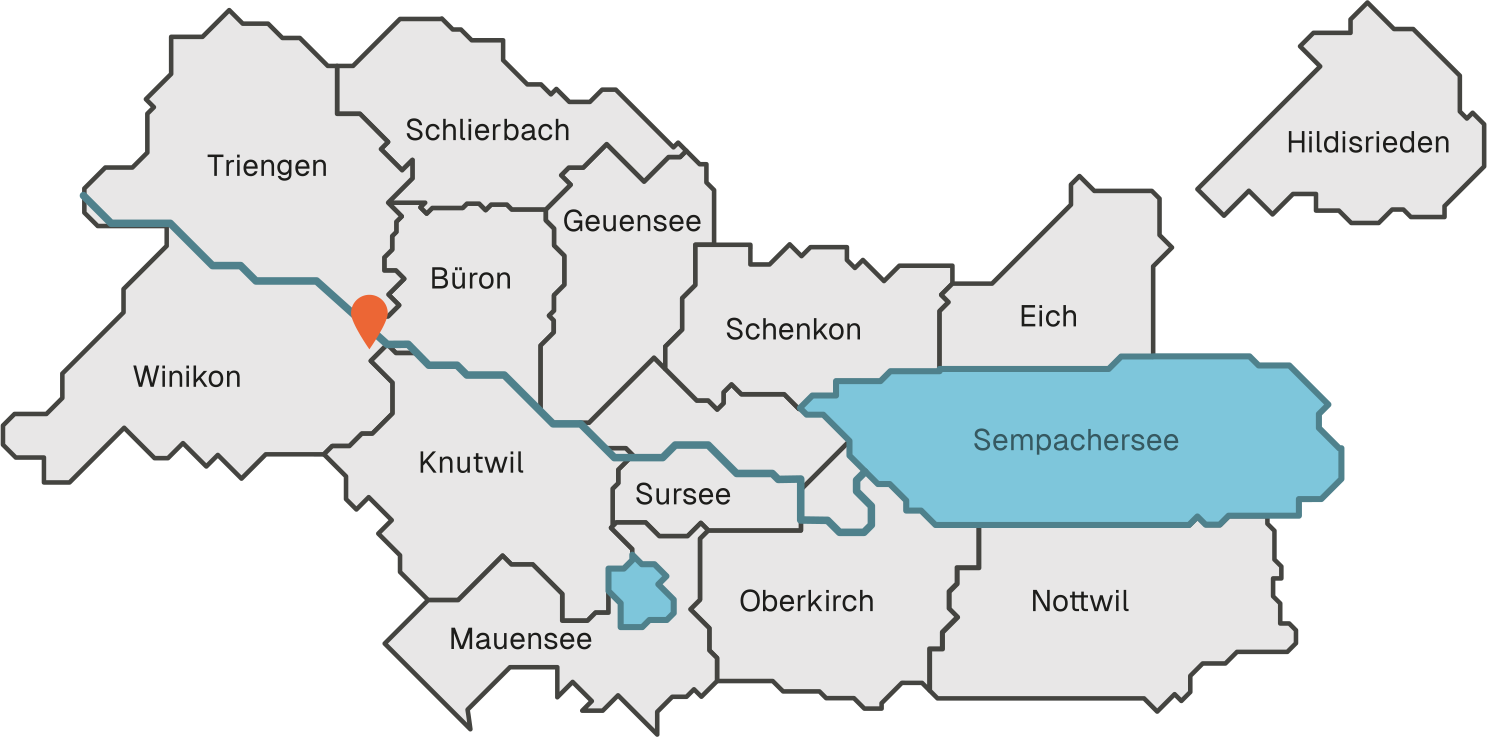

Einzugsgebiet
Die ARA Surental reinigt das Abwasser von 15 Ortschaften aus 12 Gemeinden. Pro Jahr werden so 6 Milliarden Litern Wasser zur ARA geführt, von uns gereinigt und in die Sure gleitet.
